Viele Umleitungen 02.02.2016, 13:45 Uhr

850 Baustellen: Mit der Bahn stehen Sie dieses Jahr dauernd im Stau

Die gute Nachricht: Die Deutsche Bahn steckt in diesem Jahr 5,5 Mrd. € in die Modernisierung des Schienennetzes. Die schlechte: Zugreisende müssen sich auf viele Verspätungen und Unbequemlichkeiten einstellen. Was Sie wissen müssen:

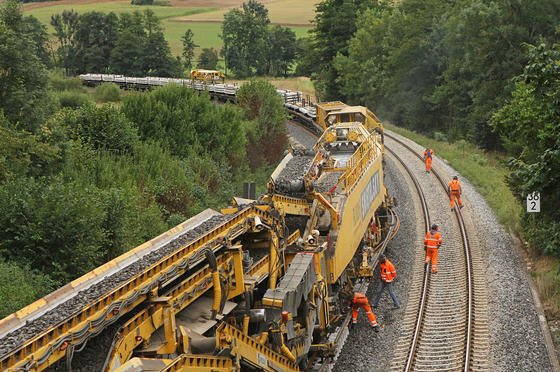

Der österreichische Gleisbauzug der Herstellerfirma Plasser & Theurer erneuert bis zu zwei Kilometer Strecke an einem Tag. Der Koloss erledigt alles "aus einer Hand" – von den Schwellen bis zum Schotter.

Der österreichische Gleisbauzug der Herstellerfirma Plasser & Theurer erneuert bis zu zwei Kilometer Strecke an einem Tag. Der Koloss erledigt alles "aus einer Hand" – von den Schwellen bis zum Schotter.

Foto: Deutsche Bahn

30 bis 40 Minuten mehr brauchen etwa die Fernzüge zwischen Hamburg, Hannover und Göttingen, weil die Schnellfahrstrecke zwischen Anfang Mai und Anfang September zeitweise komplett gesperrt wird, um Weichen und Gleise zu erneuern. Die ICEs rollen dann über die alte kurvenreiche, aber landschaftlich schönere alte Verbindung, die sonst nur für den Nah- und Güterverkehr genutzt wird. Korridore einrichten nennt die Bahn das. Und davon soll es in diesem Jahr 76 geben.

Allein 150 Eisenbahnbrücken werden saniert

Statt Weichen, Gleise und Schotter vor allem nachts Zug um Zug auszutauschen, sodass der Bahnverkehr kaum behindert wird, setzt das Netz-Management also auf Teil- oder Komplettsperrungen So könnten die Bauarbeiten erheblich schneller abgeschlossen werden und seien dazu noch billiger, heißt es seitens der Bahn.

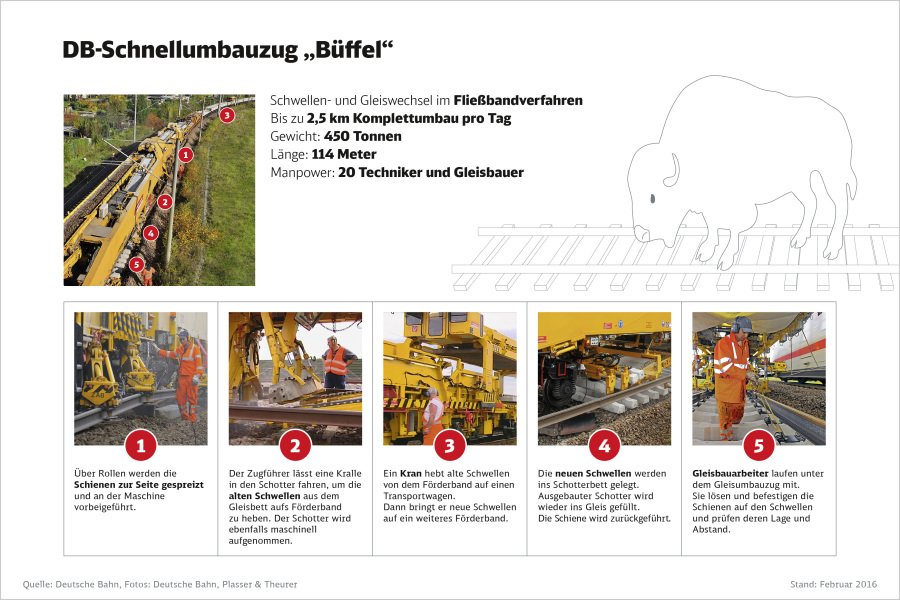

Die Grafik zeigt einen Schnellumbauzug der Deutschen Bahn – und was er kann.

Die Grafik zeigt einen Schnellumbauzug der Deutschen Bahn – und was er kann.

Quelle: Deutsche Bahn

Stellenangebote im Bereich Fahrzeugtechnik

Fahrzeugtechnik Jobs
Tagueri AG-Firmenlogo
Consultant OTA - Connected Cars (m/w/d)* Tagueri AG
Stuttgart Zum Job
WIRTGEN GmbH-Firmenlogo
System- und Softwarearchitekt (m/w/d) - mobile Arbeitsmaschinen WIRTGEN GmbH
Windhagen (Raum Köln/Bonn) Zum Job
ME MOBIL ELEKTRONIK GMBH-Firmenlogo
Support- und Applikationsingenieur (m/w/d) ME MOBIL ELEKTRONIK GMBH
Langenbrettach Zum Job
THU Technische Hochschule Ulm-Firmenlogo
W2-Professur "Elektrifizierte Fahrzeugantriebssysteme" THU Technische Hochschule Ulm
Fachhochschule Dortmund-Firmenlogo
Professur für "Werkstofftechnik und Metallografie" Fachhochschule Dortmund
Dortmund Zum Job
Niedersachsen.next GmbH-Firmenlogo
Themenmanager Mobilität und Digitalisierung | Mobilitätskonzepte (m/w/d) Niedersachsen.next GmbH
Hannover Zum Job
Hochschule für Technik und Wirtschaft des Saarlandes-Firmenlogo
W2-Professur (m/w/d) für Fahrzeugtechnik - Fahrdynamik und Fahrwerke Hochschule für Technik und Wirtschaft des Saarlandes
Saarbrücken Zum Job
Hochschule Ravensburg-Weingarten-Firmenlogo
Professur für Digitalisierung und KI im Maschinenbau Hochschule Ravensburg-Weingarten
Weingarten Zum Job

850 Einzelmaßnahmen umfasst der Plan für 2016. Dazu zählt auch die Sanierung von Brücken – 150 stehen auf der Liste. Ansonsten werden 3200 km Schienen, 2000 Weichen, 2,9 Millionen Eisenbahnschwellen und etwa vier Millionen Tonnen Schotter ausgetauscht. Zudem trifft die Bahn Vorkehrungen gegen den Kabelklau, der regelmäßig zu massiven Störungen führt, weil dadurch die Sicherheitssysteme lahmgelegt werden.

Störungen durch neue Sicherheitstechnik

Zu den Beeinträchtigungen durch Korridore für Bauarbeiten kommen die durch die Umstellung auf Elektronische Stellwerke, die uralte Sicherheitstechnik ersetzt. Dabei kommt es immer wieder, wie am 1. Februar 2016 zwischen Duisburg und Aachen, zu Verspätungen von einer Stunde und mehr.

Bahnkunden, die zwischen Münster und Bremen unterwegs sind, müssen sich auf diverse Sperrungen einrichten, weil in Osnabrück ein Elektronisches Stellwerk installiert wird. Zusätzlich wird die Strecke Osnabrück-Hasbergen von Mitte August bis Anfang November jeweils in der Nacht von Sonntag auf Montag komplett gesperrt. Fernverkehrszüge umfahren dann Münster und Osnabrück und brauchen 22 Minuten länger.

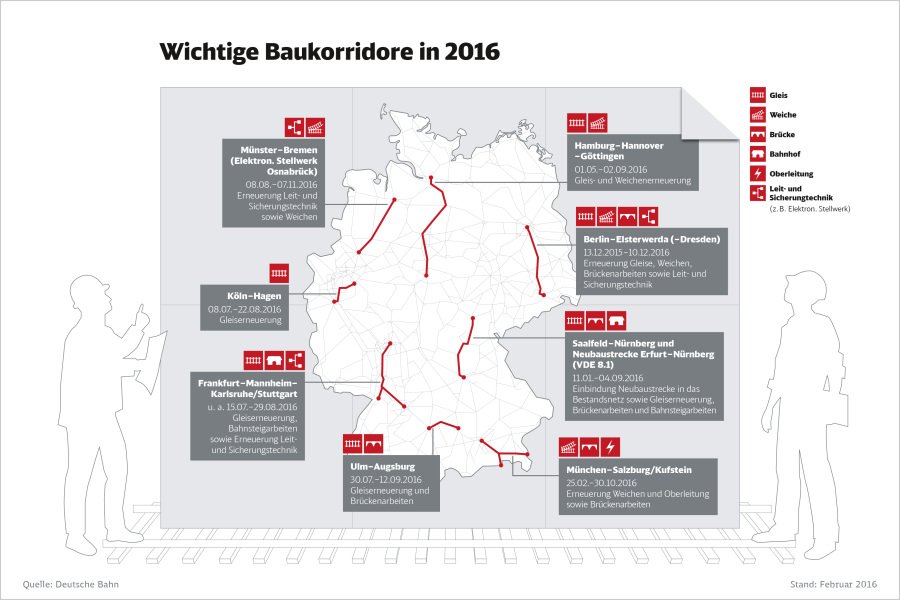

Hier modernisiert die Deutsche Bahn 2016.

Hier modernisiert die Deutsche Bahn 2016.

Quelle: Deutsche Bahn

Lediglich elf Minuten mehr sollen Fahrgäste einplanen müssen, die von Mitte Juli bis Ende August zwischen Frankfurt am Main und Mannheim unterwegs sind. Sie werden über Worms und Gleise der Rhein-Neckar-Bahn umgeleitet.

Komplettsperrung für zwölf Monate

Gleich ein ganzes Jahr, bis Dezember 2016, dauert eine Sperrung in Berlin-Marienfelde. Fernzüge nach Dresden werden umgeleitet. Ab August gibt es auf dieser Strecke weiter im Süden zusätzlich eine Vollsperrung. Täglich müssen dann 22 Fernzüge einen Umweg fahren. Das dauert bis zu 20 Minuten länger. 75 Nahverkehrszüge pro Tag werden komplett gestrichen. Sie werden, wie bei allen Zugausfällen, durch Busse ersetzt, die oft überfüllt sind und nicht selten doppelt so lange brauchen wie der Schienenverkehr.

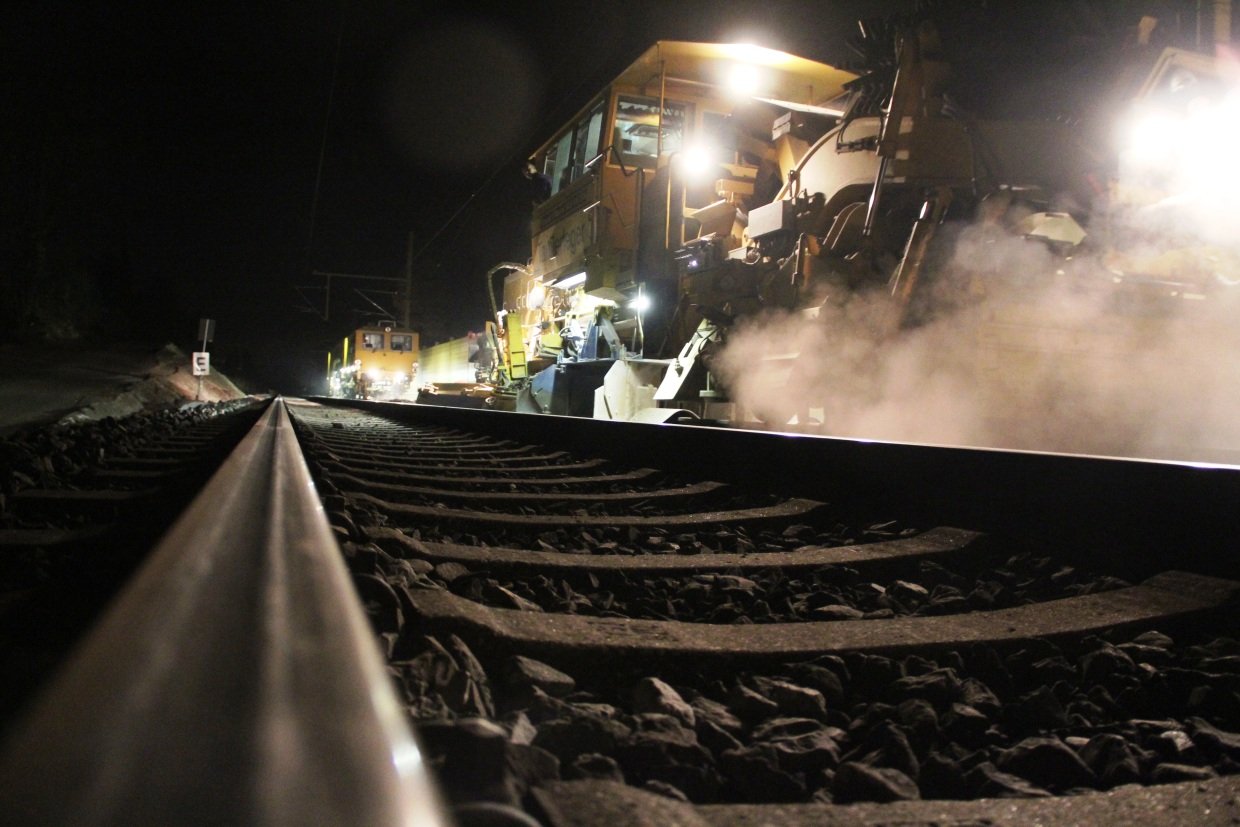

Nächtliche Gleisarbeiten.

Nächtliche Gleisarbeiten.

Quelle: Deutsche Bahn

Bis zu 30 Minuten länger dauert von Ende Juli bis Mitte September die Fahrt zwischen Ulm und Augsburg. Manche Züge, so die Bahn, würden dann ganz ausfallen. Die Arbeiten dort umfassen Brückensanierungen und Gleiserneuerungen.

Umleitung ohne Zeitverlust

Die Inbetriebnahme der Neubaustrecke Erfurt-Nürnberg sowie deren Anbindung an die Altstrecke Saalfeld-Nürnberg erfordert eine 34-wöchige Totalsperrung zwischen Hallstadt und Bad Staffelstein. Der Fernverkehr ist nicht betroffen. Er wird weiträumig ohne Zeitverlust umgeleitet.

Auf zwei weiteren Großbaustellen will die Bahn ohne Verspätungen auskommen. Allerdings fallen schon mal Züge aus. Betroffen sind die Strecken München-Salzburg und Köln-Hagen. Die Bahnreisenden können jedoch hoffen: 2020, wenn alle Arbeiten abgeschlossen sind, ist die „Verfügbarkeit“ laut Roland Bosch dann auch höher. Dann müssten die Fahrpläne eingehalten werden. Warten wir´s ab.
